大阪狭山市 外壁塗装/屋根塗装/防水工事/シーリング工事/その他工事
(2025.10.21 更新)
大阪狭山市 外壁塗装/屋根塗装/防水工事/シーリング工事/その他工事 施工データ
施工内容 | シャッター塗装外壁塗装屋根塗装防水工事シーリング工事その他の工事 |
---|---|
工事内容詳細 | 外壁塗装/屋根塗装/防水工事/シーリング工事/その他工事 |
施工場所 | 大阪狭山市 |
外壁使用塗料 | 外壁使用塗料:アステックペイント 超低汚染リファイン1000MF‐IR 屋根使用塗料:アステックペイント 超低汚染リファイン500MF‐IR 防水工事 :ウレタン防水通気緩衝工法 |
工事日数 | 19日間 |
大阪狭山市 外壁塗装/屋根塗装/防水工事/シーリング工事/その他工事 工事写真レポート(施工前)

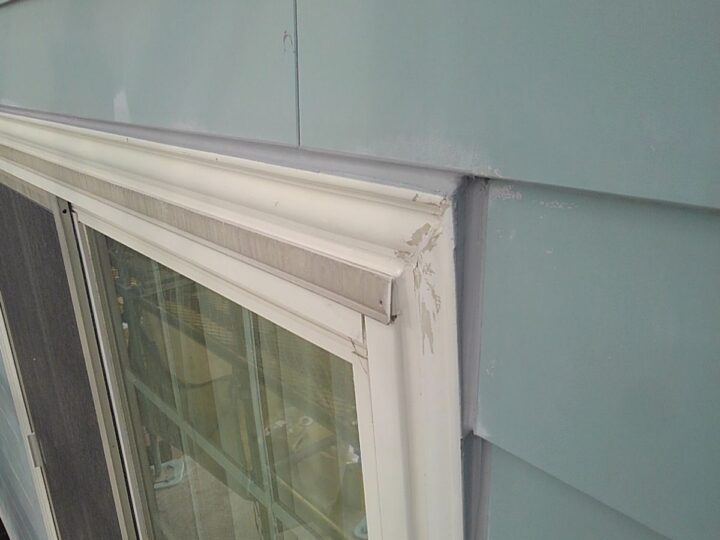

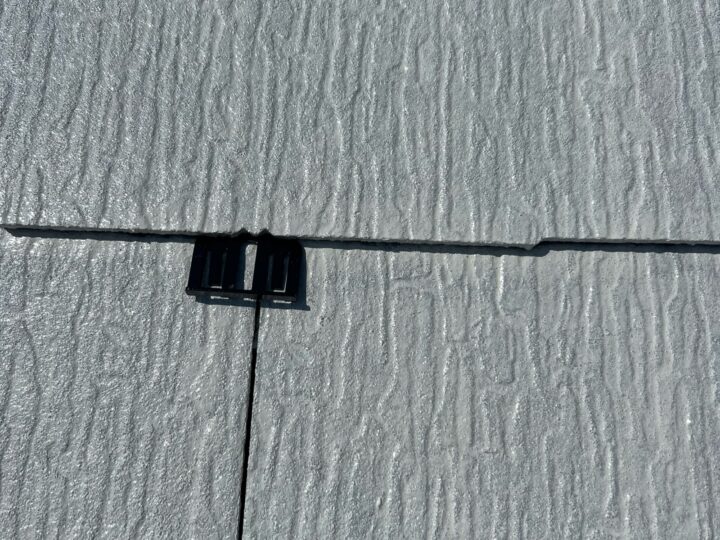

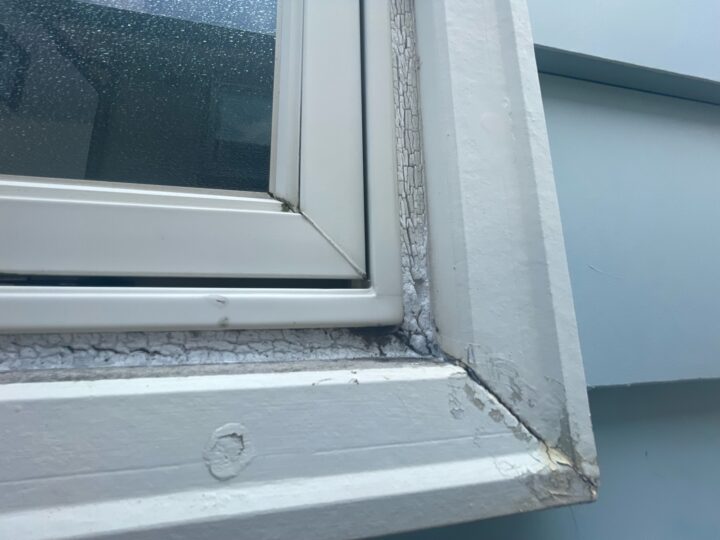

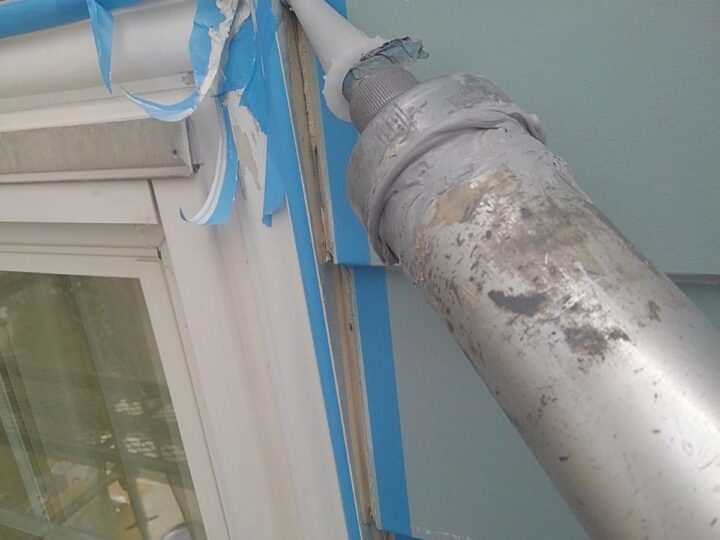

大阪狭山市 外壁塗装/屋根塗装/防水工事/シーリング工事/その他工事 工事写真レポート(施工中)

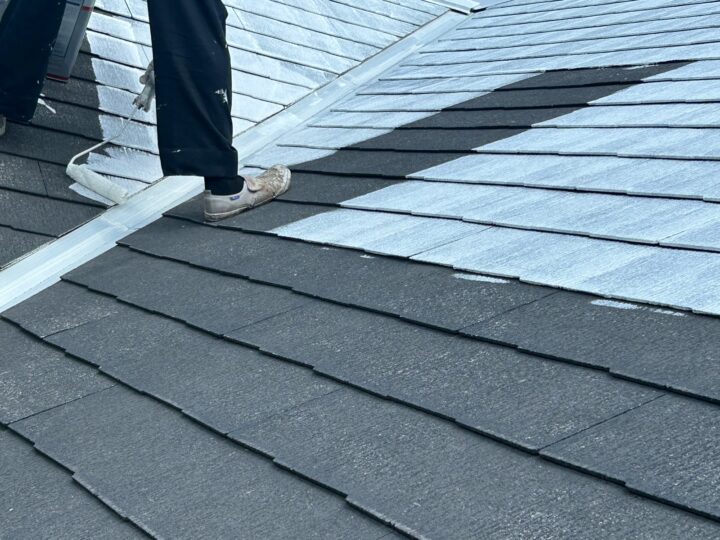

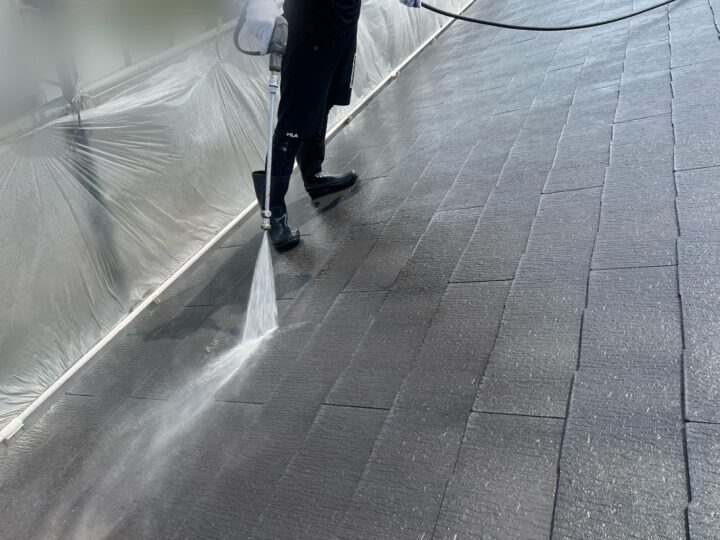

屋根:高圧洗浄
高圧洗浄作業になります。
建物の汚れ・コケ・カビ・藻・旧塗膜などをきれいに洗い落します。外壁:高圧洗浄

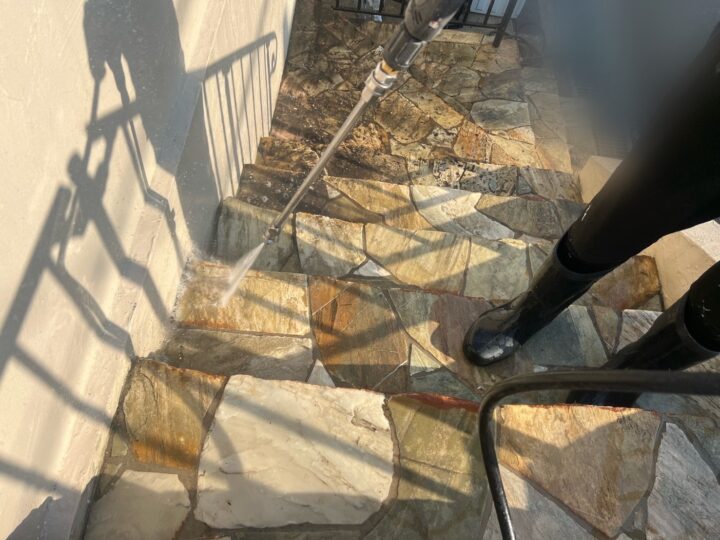

高圧洗浄作業になります。階段:高圧洗浄
高圧洗浄作業になります。シール工事:プライマー塗布

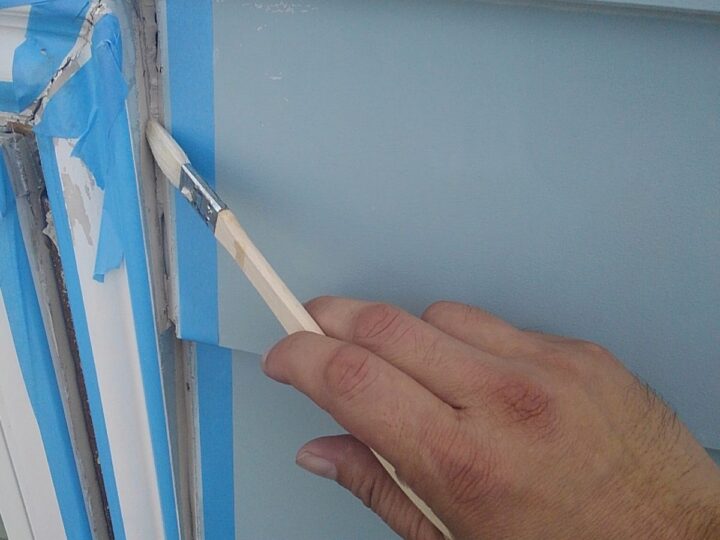

プライマー塗布作業です。
接着剤の役割を担うプライマーを塗布していきます。シール工事:シーリング充填
プライマー塗布後たっぷりとシーリングを隙間なく埋め込んでいきます。シール工事:施工完了
シーリング施工完了です。
シーリング材のお色は、新しく塗装する外壁色に合わせます。屋根:下塗り

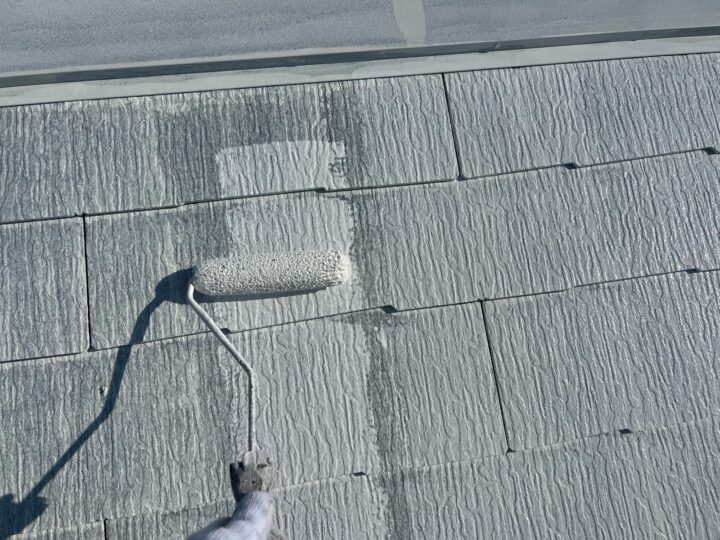

屋根の下塗り作業になります。
下塗りは塗料の密着を良くさせるための大事な作業です。屋根:タスペーサー取付
タスペーサー取付作業になります。
雨漏れや内部結露を防ぐために屋根材と屋根材の間にタスペーサーを挿入して、適切な隙間を確保します。屋根:下塗り(2回目)
屋根の下塗り2回目になります。
2回作業を行うことで更に塗料の密着度を上げます。屋根:中塗り

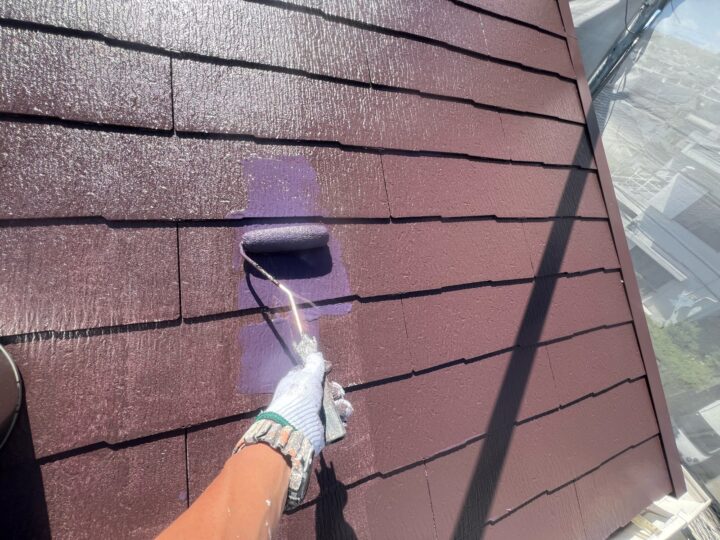

屋根の中塗り作業になります。
中塗りは、仕上げ塗装に厚みを持たせる事ができるので、塗料の機能を長持ちさせる効果があります。屋根:上塗り
屋根塗装の最後の作業、上塗り作業になります。美観だけでなく、紫外線や雨からしっかり守ってくれる塗膜の完成です。外壁:下塗り

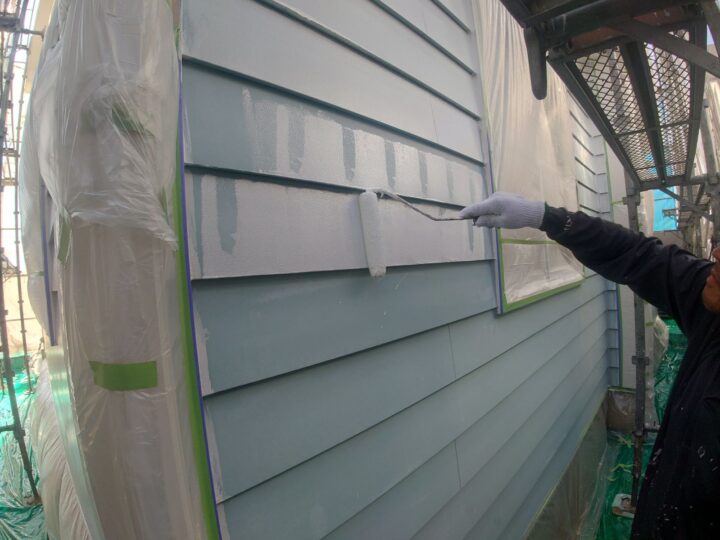

外壁の下塗り作業になります。
下塗りを行う事で、中塗り材と上塗り材の密着性を高め、外壁の表面を整えて強化します。外壁:中塗り
外壁の中塗り作業になります。

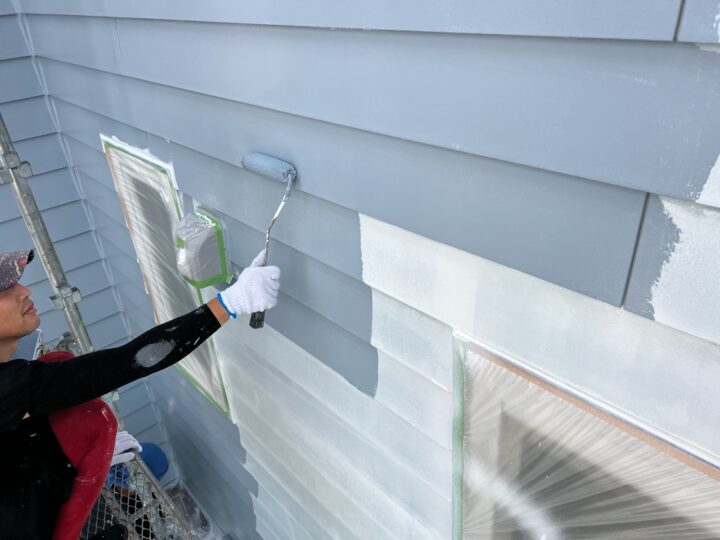

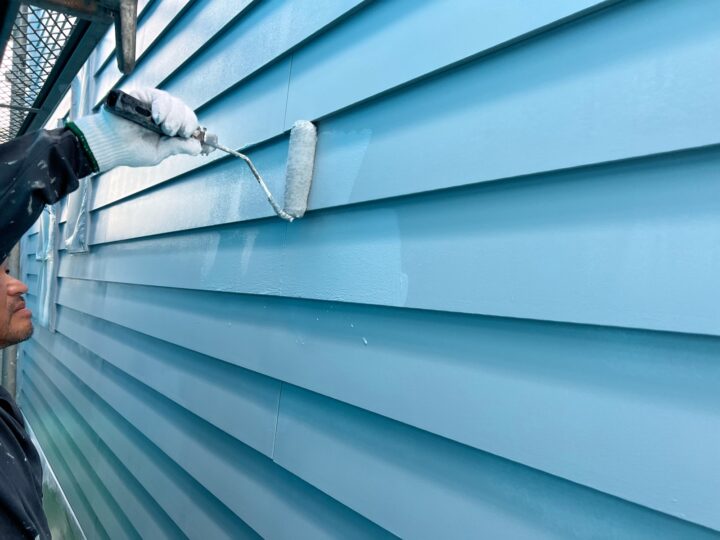

2度塗りすることで厚みを持たせ、壁面を平らにするとともに、上塗り剤を補強する役割があります。外壁:上塗り
外壁の上塗り作業になります。
上塗りは、最後の仕上げとして行う塗装工程です。塗膜に十分な厚みを持たせ、強度を上げることができます。雨樋:塗装

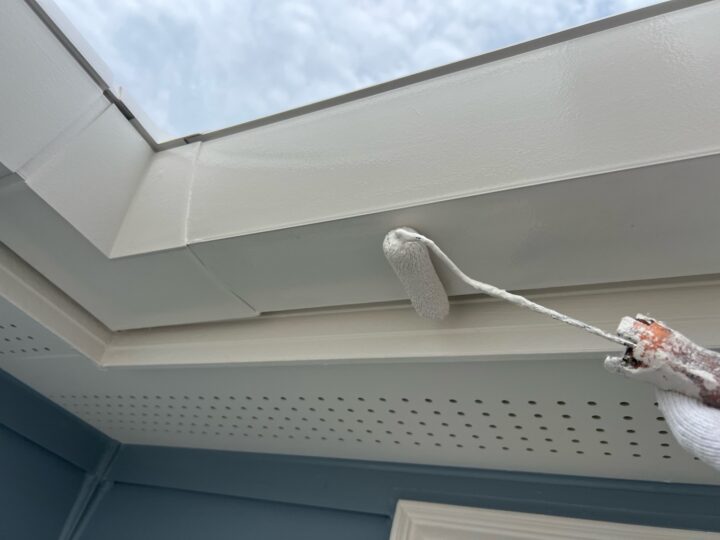

雨樋塗装作業になります。フェンス:塗装

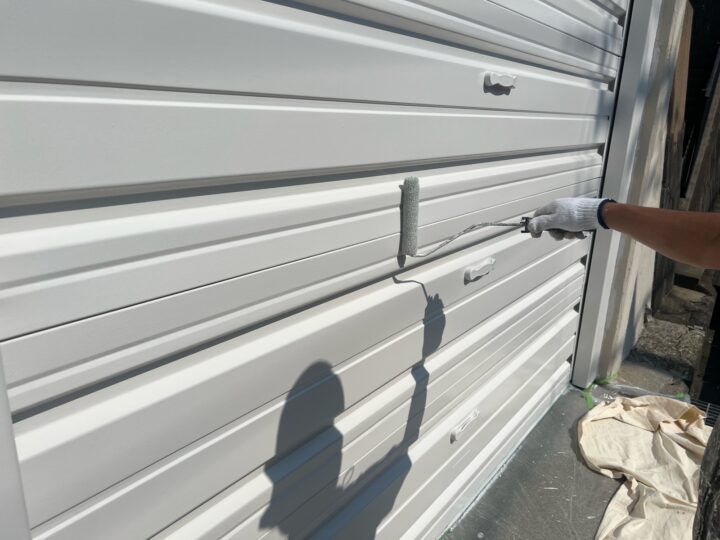

フェンスの塗装作業になります。シャッター:塗装
シャッターの塗装作業になります。ウレタン防水通気緩衝

防水作業になります。

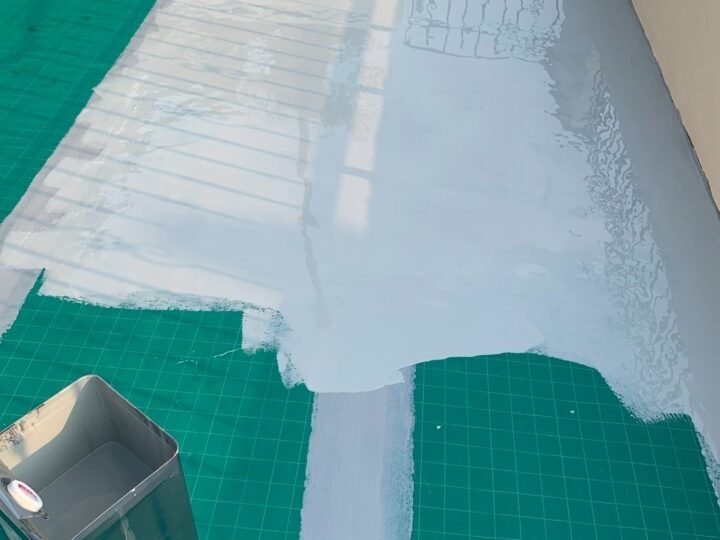

プライマーを塗布し乾燥したら、通気緩衝シートを敷き詰め、ジョイント部分にジョイントテープ、端部には専用のテープを貼っていきます。
ウレタン防水通気緩衝

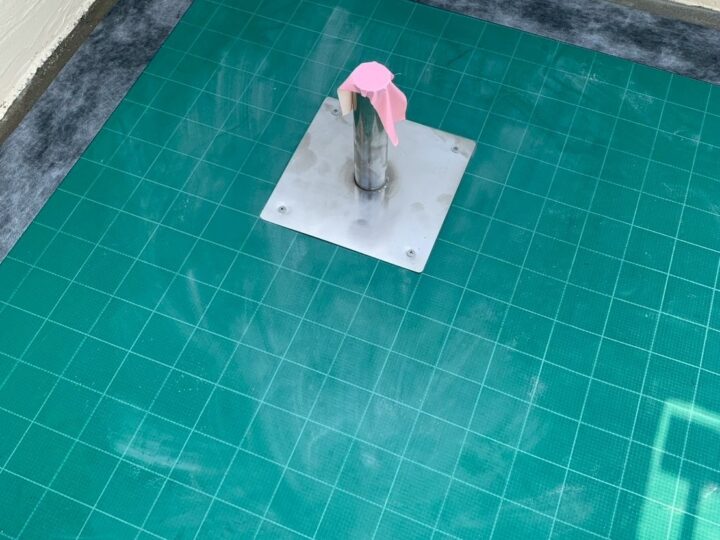

下地の水蒸気を外部へ排出するための脱気筒を設置します。ウレタン防水通気緩衝

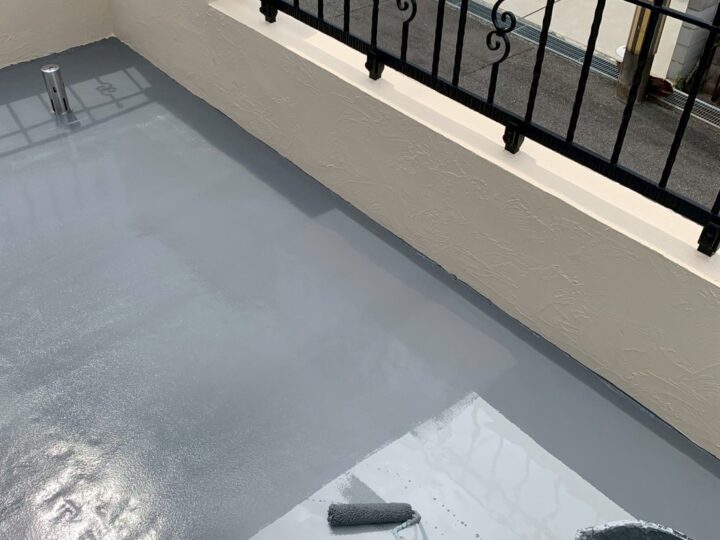

通気緩衝シートの上に、ウレタン防水材を数回塗り重ねます。ウレタン防水通気緩衝
防水層が完全に乾燥したら、保護のためのトップコートを塗布していきます。
